ОЦЕНКА ЗАТРАТ РАБОЧЕГО ВРЕМЕНИ СПЕЦИАЛИСТОВ СЦБ ПРИВЛЕКАЕМЫХ НА СОПРОВОЖДЕНИЕ РАБОТ ПО ВЫПРАВКЕ УЧАСТКА ПУТИ НА ПЕРЕГОНЕ
Смоленскова Марина Александровна
студент 4 курса, специальности «Строительство железных дорог, путь и путевое хозяйство» СТЖТ-филиал СамГУПС, РФ, г. Саратов
Е-mail : smolenskova_marisha@mail.ru
Селиверов Денис Иванович
научный руководитель, заместитель директора по УПР, СТЖТ-филиала СамГУПС, РФ, г. Саратов
Е-mail : denis-selivjorv@rambler.ru
Планово-предупредительную выправку пути с подбивкой шпал, проводят в промежутках между ремонтами пути с целью восстановления равноупругости подшпального основания и уменьшения степени неравномерности отступлений в положении рельсовых нитей по уровню в плане, а также просадок пути [1].
Создаёт препятствия и осложняет выполнение работ по выправке и подбивке пути на железобетонных шпалах машинами класса ВПР некоторое напольное оборудование СЦБ перекрывающее доступ к шпальным ящикам: напольные камеры КТСМ, устройства УКСПС, деревянные бруски перемычек напольного оборудования электрических рельсовых цепей.
Рисунок 1. Места препятствий на участке пути для работы машины ВПР
Места таких препятствий иногда пропускаются, а затем подбиваются ручными шпалоподбойками. В результате нарушается равноупругость подшпального пространства, что в свою очередь способствует появлению просадок и выплесков пути. Для того чтобы обеспечить качественную подбивку без пропусков необходимо временно демонтировать устройства СЦБ. Это в свою очередь приводит к отвлечениям от основной работы смежников-электромехаников СЦБ. В статье проведена оценка затрат рабочего времени электромехаников СЦБ привлекаемых для демонтажа устройств СЦБ на участке перегонного пути перед началом работы машины ВПР по выправке и подбивке [2].
Выправка пути с подбивкой брусьев может производиться машиной ВПР или «Доуматик 09-32». На рисунке 2 представлен график основных работ планово-предупредительной выправки пути на железобетонных брусьях машиной «Доуматик 09-32» с выполнением сопутствующих работ двумя бригадами из четырёх монтёров пути под руководством двух неосвобождённых бригадиров (фронт работ на перегоне — 1500 м): 1 — закрытие перегона, прибытие утевых машин к месту работ; 2 — смазка и подтяжка гаек клеммных и закладных болтов машиной ПМГ; 3 — приведение ВПР «Доуматик» в рабочее положение; 4 — выгрузка щебня из хоппёр-дозаторов; 5 — выправка, рихтовка пути и стабилизация балласта ВПР «Доуматик»; 6 — отделка балластной призмы планировщиком; 7 — приведение машины ВПР «Доуматик» в транспортное положение [1].
На графике красным цветом показаны работы выполняемые электромеханиками СЦБ по демонтажу и монтажу оборудования СЦБ на перегоне: напольных камер КТСМ-01, устройств УКСПС на отдельной деревянной шпале, перемычек тональных рельсовых цепей. Для выполнения такого объёма работ по сведению руководства Саратовской дистанции СЦБ Приволжской железной дороги потребуется: бригада из пяти электромехаников СЦБ для демонтажа напольных камер КТСМ-01; три человека для демонтажа УКСПС и перемычек тональных рельсовых цепей.

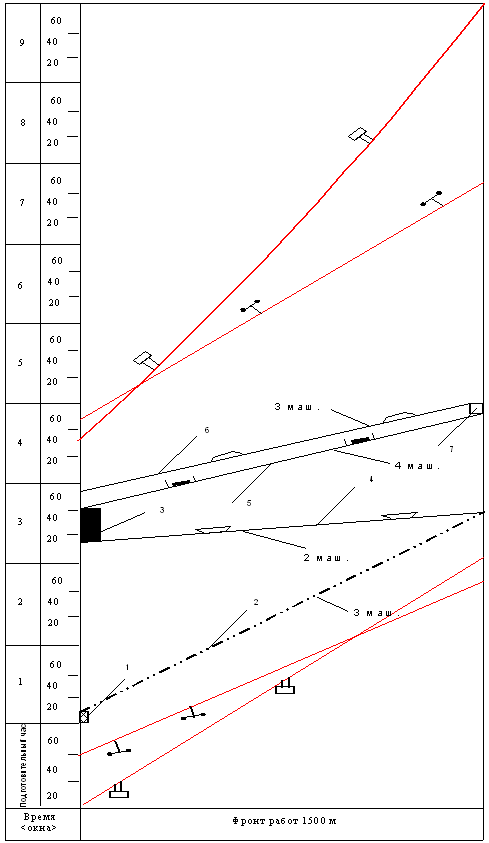

Рисунок 2. График работ по выправке участка пути на перегоне
Эксплуатационные расходы на выполнение работ по демонтажу напольных камер КТСМ-01 составят:
Зк = ((Т× Nм) ×Cэл.мех.))/0,5,
где: Т — трудозатраты на выполнение работ по демонтажу оборудования СЦБ,чел/час;
Nм — количество привлекаемых электромехаников СЦБ;
Cэл.мех — 120 руб./час — стоимость одного часа работы электромеханика (по данным Саратовской дистанции СЦБ);
0,5 — это коэффициент, учитывающий подготовительные и заключительные действия (проход к месту выполнения работ, инструктажи, подготовка инструментов и материалов, пропуск поездов, ожидание разрешения дежурного по станции).
Зк = ((3× 5) ×120) /0,5=3600 руб.
Эксплуатационные расходы на выполнение работ по демонтажу двух устройств УКСПС и перемычек тональных рельсовых цепей у четырёх путевых ящиков составят:
Зд = ((2× 3) ×120) /0,5=1440 руб.
Эксплуатационные расходы на выполнение работ по монтажу напольных камер КТСМ-01 по окончании выправочных работ составят:
Змк = ((Т× Nм) ×Cэл.мех.))/0,5,
где: Т — трудозатраты на выполнение работ по монтажу оборудования СЦБ,чел/час;
Nм — количество привлекаемых электромехаников СЦБ;
Cэл.мех — 120 руб./час — стоимость одного часа работы электромеханика (по данным Саратовской дистанции СЦБ);
0,5 — это коэффициент, учитывающий подготовительные и заключительные действия (проход к месту выполнения работ, инструктажи, подготовка инструментов и материалов, пропуск поездов, ожидание).
Змк = ((5.5×5) ×120) /0,5=6600 руб.
Эксплуатационные расходы на выполнение работ по монтажу двух устройств УКСПС и перемычек тональных рельсовых цепей у четырёх путевых ящиков по окончании выправочных работ составят:
Змд = ((3×3) ×120) /0,5=2160 руб.
Таким образом, общие эксплуатационные расходы дистанции СЦБ на сопровождение работ по выправке участка пути на перегоне составят:
Зо = Зк + Зд +Змк + Змд = 3600+1440+6600+2160=13800 руб.
Совсем исключить привлечение работников СЦБ для демонтажа оборудования с фронта работ ВПР невозможно, однако позволит минимизировать затраты времени электромехаников СЦБ применение современного оборудования СЦБ: напольных камер КТСМ-02, устройства УКСПС-П, рельсовых держателей перемычек [3].

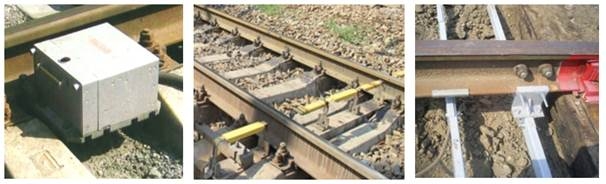

Рисунок 3. Современное оборудование СЦБ
Такое принципиально новое оборудование позволит сократить эксплуатационные расходы дистанции СЦБ на сопровождение путевых технологических «окон» по выправке и подбивке пути на перегоне. Далее выполнен расчёт затрат времени электромехаников СЦБ на основании графика работ с современным оборудованием СЦБ представленным на рисунке 4.

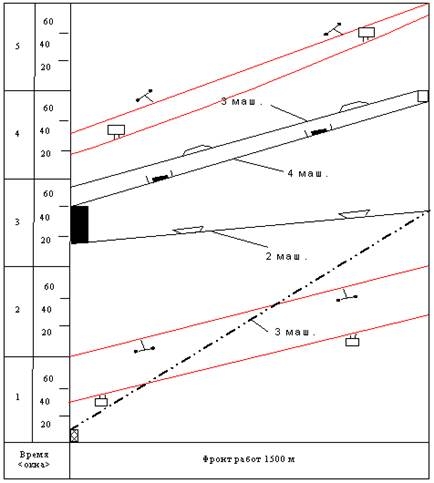

Рисунок 4. График работ по выправке участка пути на перегоне с новым оборудованием
Эксплуатационные расходы на выполнение работ по демонтажу напольных камер КТСМ-02 составят:
Зк = ((Т× Nм) ×Cэл.мех.))/0,5, Зк = ((1× 2) ×120) /0,5=480 руб.
Эксплуатационные расходы на выполнение работ по демонтажу двух устройств УКСПС-П составят:
Зд = ((1× 2) ×120) /0,5=480 руб.
Эксплуатационные расходы на выполнение работ по монтажу напольных камер КТСМ-02 по окончании выправочных работ составят:
Змк = ((Т× Nм) ×Cэл.мех.))/0,5,
Змк = ((1.5×2) ×120) /0,5=720 руб.
Эксплуатационные расходы на выполнение работ по монтажу двух устройств УКСПС-П по окончании выправочных работ составят:
Змд = ((1.5×2) ×120) /0,5=720 руб.
Таким образом, общие эксплуатационные расходы дистанции СЦБ на сопровождение работ по выправке участка пути на перегоне составят:
Зос = Зк + Зд +Змк + Змд = 480+480+720+720=2400 руб.
Величина экономии эксплуатационных расходов составит:
З = Зо- Зос=13800-2400=11400 руб.
В результате проведенных сравнений становится, очевидно, что замена существующего напольного оборудования СЦБ на участке пути перегона на современное оборудование позволит сократить эксплуатационные расходы, связанные с привлечением специалистов СЦБ для демонтажа оборудования.
Список литературы:
1.Крейнис З.Л., Селезнёва Н.Е. Техническое обслуживание и ремонт железнодорожного пути: учебник. М.: ФГБОУ «УМЦ ЖДТ», 2012. — 568 с.
2.Селивёров Д.И. Поиск в заданном направлении. [Электронный ресурс] — Режим доступа. — URK: http: http://www.gudok.ru/upload/uf/929/gd231_07.povolj.pdf (Дата обращения 24.12.2014 г.).
3.Смоленскова М.А., Селивёров Д.И. Исследование влияния напольного оборудования СЦБ на производство работ по выправке и подбивке железнодорожного пути [Электронный ресурс] — Режим доступа. — URL: http:// http://sibac.info/16930 (Дата обращения 22.12.2014 г.).
дипломов
Оставить комментарий
