ОСОБЕННОСТИ СИСТЕМЫ КОНТРОЛЯ ИСПОЛНЕНИЯ БЮДЖЕТА В СТРОИТЕЛЬНОЙ ОРГАНИЗАЦИИ
В настоящее время ни одна строительная организация не обходится без системы бюджетирования. Чтобы эффективно контролировать деятельность и исполнение проектов, руководство прибегает к долгосрочному планированию. На практике чаще всего разрабатывают бюджет движения денежных средств (далее БДДС), который позволяет контролировать ликвидность и платежеспособность организации, а также бюджет доходов и расходов (БДР), что позволяет отразить экономическую эффективность деятельности организации. Для достижения положительных финансовых результатов, строительной организации необходимо ввести систему контроля над исполнением бюджета.
Система бюджетирования выполняет 3 основные функции (см. рисунок 1):

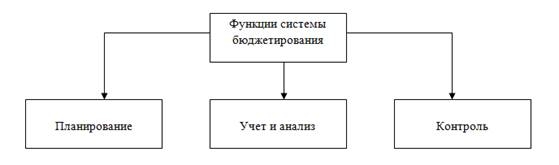

Рисунок 1. Функции системы бюджетирования.
Планирование подразумевает рациональное распределение денежных ресурсов на основании поставленных целей строительной организации.
Учет и анализ. Такая функция как учет позволяет составить управленческую отчетность для оценки деятельности организации и дальнейшего ее улучшения. Аналитическая функция позволяет сопоставить фактические результаты с запланированными, выявить отклонение по работе и определить дальнейший план действия по достижению поставленных целей организации.
Контроль. Данная функция позволяет тщательно следить за выполнением начертанного плана.[1] Именно об этой функции подробно пойдет речь.
Система бюджетирования представляет собой поэтапное планирование деятельности. Функция контроля не привязана к конкретному этапу планирования, она начинается с самого начала разработки бюджетов. Как уже говорилось ранее, строительная организация разрабатывает БДДС и БДР. На рисунке 2 показана примерная структура системы бюджетирования в строительной организации.

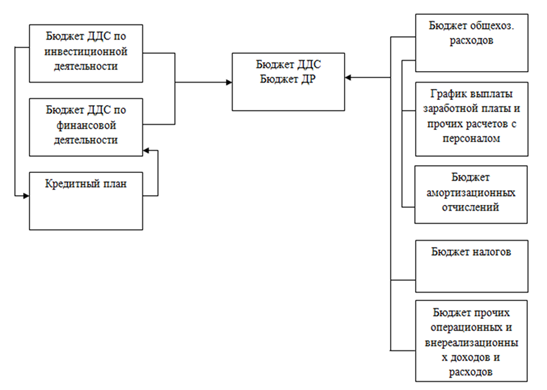

Рисунок 2. Структура системы бюджетирования строительной организации.
Разработка каждого из представленных видов бюджета подразумевает 4 этапа:
Этап 1. Формирование задач. На данном этапе важно понять, для чего создается тот или иной бюджет. И насколько его наличие поможет в дальнейшем при разработке главных бюджетов. На данном этапе начинает работать функция контроля, так как руководству очень важно охватить все аспекты выполнения строительного проекта.
Этап 2. Сбор первичной информации. Наряду с формированием бюджетов, любая строительная организация также формирует и центры финансовой ответственности (ЦФО). Одной из главных задач ЦФО – это сбор первичной информации.
Этап 3. Контроль достоверности первичной информации. Любая информация, которую формируют ЦФО, должна быть достоверной. В противном случае, бюджет, построенный на ложной информации, будет некорректно отражать запланированную деятельность строительной организации. Если же в ходе исполнения бюджета выяснилось, что данные одной статьи противоречат другим статьям, то ЦФО обязаны немедленно исправить ошибки и предоставить скорректированную информацию.
Этап 4. Систематизация информации и подготовка аналитической отчетности. На данном этапе вся полученная информация систематизируется и составляется отчетность. Такая отчетность должна быть понятна пользователям.[2]
На основании вышеизложенных этапов экономисты приступают к формированию бюджетов. Как уже говорилось ранее, функция контроля вступает уже с самого начала разработки бюджета и продолжает действовать до момента окончания строительства объекта.
В процессе разработки бюджета также создается методика контроля исполнения бюджета. Так, например, в своей статье Э.А. Харин предлагает свою методику, которая представлена на рисунке 3.[3]

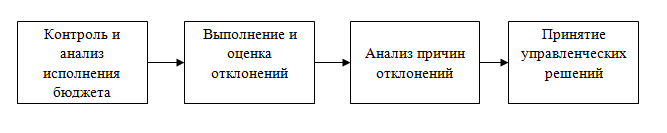

Рисунок 3. Механизм контроля бюджетов строительной организации.
Контроль исполнения бюджета различают 2-х видов:
- Регулярный. Такой контроль проводят на протяжении всего периода строительства объекта. На практике экономисты строительной организации ведут ежемесячный контроль над исполнением бюджета, выявляют отклонения, а также проводят корректировки бюджета.
- Окончательный. Такой контроль проводят по окончании строительства объекта. Экономисты собирают все необходимые отчеты, подводят итоги проделанной работы, соотносят результаты с предыдущими периодами.[3]
Для осуществления постоянного контроля исполнения бюджета строительной организации необходимо устанавливать сроки предоставления управленческой отчетности, а также обозначить круг лиц, ответственных за предоставление такой отчетности.
В своей статье Э.А. Харин говорит о том, что контроль исполнения бюджета основывается на данных о значениях бюджетных показателей и осуществляется путем вычисления отклонений фактического значения бюджетных показателей от планового. Проверка начинается с обобщенных статей бюджета, а после осуществляется проверка составляющих статей. На данном этапе происходит выявление причин отклонений. [3]
Далее по результатам проверки экономисты начинают анализировать уровень отклонений фактических показателей от плановых. На практике для проведения анализа сравниваются как абсолютные, так и относительные показатели. Также экономисты прибегают к такому показателю как соотношение отчетного и базисного периодов. Такой показатель дает наглядно понять руководству, насколько эффективно велась деятельность строительной организации в отчетном периоде по сравнению с предыдущим.
В таблице 1 предлагается рассмотреть пример того, как может выглядеть документ «Контроль исполнения бюджета движения денежных средств строительной организации».
Таблица 1.
Предлагаемый документ «Контроль бюджета движения денежных средств строительной организации»
№ статьи бюджета |
Статья бюджета |
План |
План |
Корректировка плана |
Факт |
Отклонение |
% исполнения |
||
____ г. |
1 кв. |
2 кв. |
3 кв. |
4 кв. |
____ г. |
12 мес. |
|||
1 |
Сальдо начальное |
|
|
|
|
|
|
|
|
2 |
Поступления от основной деятельности |
|
|
|
|
|
|
|
|
3 |
Выплаты по основной деятельности |
|
|
|
|
|
|
|
|
4 |
Поток по основной деятельности |
|
|
|
|
|
|
|
|
5 |
Поступления от инвестиционной деятельности |
|
|
|
|
|
|
|
|
6 |
Выплаты по инвестиционной деятельности |
|
|
|
|
|
|
|
|
7 |
Поток по инвестиционной деятельности |
|
|
|
|
|
|
|
|
8 |
Поступления от финансовой деятельности |
|
|
|
|
|
|
|
|
9 |
Выплаты по финансовой деятельности |
|
|
|
|
|
|
|
|
10 |
Поток по финансовой деятельности |
|
|
|
|
|
|
|
|
11 |
Итого поступлений |
|
|
|
|
|
|
|
|
12 |
Итого выплат |
|
|
|
|
|
|
|
|
13 |
Чистый денежный поток |
|
|
|
|
|
|
|
|
14 |
Сальдо конечное |
|
|
|
|
|
|
|
|
Данная таблица наглядно показывает, какой объем денежных средств был получен по всем видам деятельности организации, а также отклонения. На основании полученных отклонений экономисты начинают заполнять столбцы «корректировка плана» с целью получения желаемых результатов в следующем отчетном периоде (месяц, квартал). Так происходит контроль исполнения бюджета денежных средств. Аналогичные столбцы можно применить к другому основному бюджету строительной организации - бюджету доходов и расходов.
Для обеспечения эффективного контроля исполнения бюджета необходимо распределить полномочия между субъектами контроля. Такое распределение обязательно должно быть прописано в регламенте бюджетирования. В строительной организации субъектами могут являться: собственник, директор, экономист, главный бухгалтер, а также руководители ЦФО.
Также для улучшения контроля исполнения бюджета применяют систему оценок соответствия фактических показателей с плановыми. Например, если отклонение составило 10 %, то его можно считать допустимым. Если отклонение составило более 10 %, но менее 20 %, то можно считать такое отклонение допустимым при условии, что выявлены причины отклонения. Если отклонение составляет более 20 %, то следует более глобально подходить к причине, вызвавшее данное отклонение.
Контроль исполнения бюджета строительной организации должен проводиться ежеквартально, а также по итогам года.
Таким образом, можно сделать вывод о том, что в системе бюджетирования контроль имеет важное место. Именно он позволяет строительной организации собирать всю необходимую информацию о выполнении бюджета. В дальнейшем это приведет к анализу «слабых мест», на основании чего руководство осуществляет оперативное управление и принимает эффективные управленческие решения. Как показывает практика, в строительстве постоянно возникают ситуации, по которым необходимо принимать то, или иное решение и при этом оценивать, насколько эффективно его принятие с точки зрения выполнения бюджета.
Список литературы:
- Иванова Н. Е., Приступа М. Э. Особенности бюджетирования в строительной отрасли // Молодой ученый. — 2017. — №14. — С. 360-363.
- Баздарева Т.О., Курносова А.Ю. Управленческий учет, контроль и анализ исполнения бюджетов в строительной организации // Научный вестник Крыма. — 2017. — № 2 (7). — С. 16-24.
- Харин Э.А. Контроль исполнения бюджета // Научный вестник МГТУ ГА. — 2006. — № 106. — С. 125-131.
