Статья опубликована в рамках: XLI Международной научно-практической конференции «Инновации в науке» (Россия, г. Новосибирск, 28 января 2015 г.)
Наука: Технические науки
Скачать книгу(-и): Сборник статей конференции
- Условия публикаций
- Все статьи конференции
дипломов
Статья опубликована в рамках:
Выходные данные сборника:
СЕТЕВЫЕ МЕТОДЫ УПРАВЛЕНИЯ НА ПРИМЕРЕ СТРОИТЕЛЬСТВА ЛИНИЙ ЭЛЕКТРОПЕРЕДАЧ
Вотякова Ольга Николаевна
аспирант кафедры «Технологии и организации строительного производства» Московского государственного строительного университета, РФ, г. Москва
NETWORK MANAGEMENT METHODS ON THE EXAMPLE OF THE CONSTRUCTION OF POWER LINES
Votyakova Olga
graduate student of "Technology and building organization of production" of the Moscow State University of Civil Engineering, Russia, Moscow
АННОТАЦИЯ
В данной работе представлены особенности сетевого планирования при сооружении линий электропередачи.
ABSTRACT
This paper presents the features of network planning in the construction of power lines.
Ключевые слова: сетевая модель; линия электропередачи; последовательность производства работ; методы управления; структуры; связи; событие; работа.
Keywords: network model; power lines; a sequence of manufacturing operations; management; structure; communication; event; work.
В современном мире, человек всё чаще задумывается о систематизации комплекса знаний, о создании общей системы ценностей, структур, взаимосвязей. Появляются различные системы, методы, которые подчиняются общим принципам, структуре, иерархии.
Общая теория систем представляет собой научную дисциплину, которая изучает различные явления, основываясь на исследованиях формальных взаимосвязей различных факторов, составляющих эти явления, и на характере изменения этих факторов под влиянием внешних условий [3].
Формальное представление основывается на таких категориях, как система, элемент, подсистема, связь, структура. Описание с помощью графического языка различных типов отношений между элементами или подсистемами означает построение структуры.
Современная наука выделяет множество простейших структурных моделей. При этом происходит объединение фундаментальных и прикладных знаний. В основном рассматриваются сложные системы, которым присуща иерархическая структура. Иерархия служит атрибутом экономических, социальных, производственных и технических систем.
При этом управленцу приходится решать конкретные задачи, где требуется увязать конкретные операции, работы, затраты, ресурсы. В практике изучения структурных моделей широкое применение получили сетевые модели.
Сетевая модель отображает взаимосвязи операций и порядок их выполнения, решая широкий круг задач оптимизации планирования и претворения в жизнь взаимосвязанных процессов.
Цели решения задач заключаются:
· в определении критического пути;
· определение и расчет резерва времени;
· планирование оптимального количества человеческих ресурсов;
· сокращение времени выполнения проекта, с учетом имеющихся ресурсов;
· оптимизация материальных ресурсов.
В основе модели лежит разработка сетевого графика.
Сетевой график представляет собой сетевую модель с рассчитанными временными параметрами. В основе построения сети лежат понятие «работа» и «событие».
С применением сетевых моделей решается широкий круг задач оптимизации планирования и претворения в жизнь взаимосвязанных процессов. Такие задачи возникают при осуществлении проектов любой сложности.
Особую роль сетевые модели получили при изучении организации производства строительно-монтажных работ. Где наряду с календарным планированием используются модели сетевого планирования. Первые опыты по внедрению систем в Советском Союзе были начаты в 1964 г. Вскоре сетевые графики были успешно применены при строительстве ряда объектов энергетического, химического, а затем и жилищного строительства.
Сетевые модели были положены в основу системы сетевого планирования и управления производством, как при традиционных методах управления, так и в качестве математической основы планирования в автоматизированных системах.
Так для строительства линий электропередачи применяются два вида сетевых графиков [1].
Один из них разрабатывается проектными организациями на стадии разработки документации в виде комплексного укрупнённого сетевого графика (УСГ) с включением в него основных технологических процессов, а также проектно-изыскательских работ, периода согласования акта выбора трассы, прохождения экспертизы, получения разрешения на строительство. Таким образом, УСГ охватывает весь период времени, затрачиваемого от начала изысканий до сдачи объекта в эксплуатацию.
Второй вид — «рабочий сетевой график», разрабатывается в составе проекта производства работ (ППР) с включением только технологических процессов, в том числе работ по сооружению специальных переходов. Последовательность и взаимосвязь работ в сетевом графике может быть представлена в соответствии с рисунком 1.

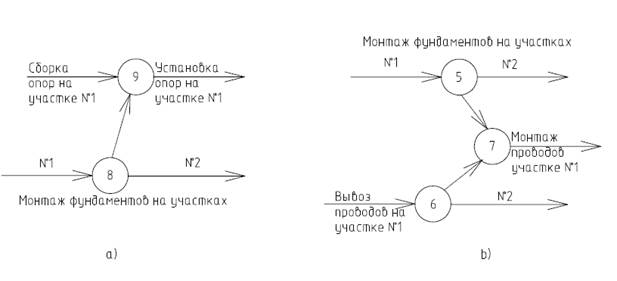

Рисунок 1. Обозначение работ на сетевом графике. а) одна зависимость между работами; b ) две зависимости между работами
Исходными данными для составления УСГ на проектной стадии для линий электропередачи являются:
· Государственные нормы продолжительности строительства и директивный срок строительства.
· Сборники цен на проектные и изыскательские работы по линиям электропередачи.
· Данные о структуре и наличии ресурсов организаций, выполняющих проектно-изыскательские работы.
· Проектно-сметная документация (сводный сметный расчёт, локальные сметы, проект организации строительства).
Для составления рабочего сетевого графика служат следующие исходные данные:
· Укрупнённый сетевой график, утверждённый в составе технического проекта и принятые на его основе решения.
· Проект производства работ.
· Действующие государственные нормы на строительно-монтажные работы (ГЭСН), состав звена (ЕНиР).
· Типовые технологические карты на различные виды строительно-монтажных работ по сооружению линий электропередачи (устройство фундаментов, монтаж опор, монтаж проводов и тросов, рубка просек).
· Данные о наличии ресурсов и материально-технической базы подрядной организации.
· Данные об особых условиях строительства и производительности труда рабочих на различных видах работ.
Разработка сетевого графика производится в такой последовательности [2]:
·На основе изучения проектно-сметной документации производится построение модели сетевого графика с записью наименований работ и нумерацией событий.
·Составляется «Ведомость работ и ресурсов сетевого графика», с указанием полного перечня работ, их характеристики и последовательности выполнения.
·На основании значений продолжительности проведения отдельный групп производственных операций (земляные работы, установка опор, монтаж провода и т. д.) в сетевую модель вписываются временные оценки. Тем самым сетевая модель превращается в сетевой график.
·Выполняется расчёт сетевого графика.
Использование сетевых графиков при строительстве линии электропередачи 110 кВ и выше позволяет эффективно использовать людские и материальные ресурсы.
При этом, несмотря на известные достоинства сетевых графиков, внедрение их на строительстве линий электропередачи требует преодоления некоторых трудностей, вызванных специфическими особенностями строительства линий. К ним, в частности, относятся:
· Большая разбросанность и территориальная разобщённость линий, сооружаемых одной и той же механизированной колонной.
· Несогласованность существующих методов строительства, финансирования и материально-технического обеспечения с требованиями системы сетевого планирования.
· Непривычная форма сетевых графиков.
· Отсутствие квалифицированных специалистов, отвечающих за внедрение в жизнь сетевых графиков.
Управление, — по определению К. Маркса, — есть особая функция, возникающая из самой природы общественного разделения труда.
Любая деятельность людей невозможна без их организации. Организованность позволяет решать задачи, которые вообще нельзя выполнить разрозненными силами людей. Путем разделения труда и согласования совместных действий организация обеспечивает экономию сил, средств и времени.
Список литературы:
1.Зильберман Р.И. Сетевое планирование и управление на строительстве линий электропередачи 35—500 кВ [Текст]/ Р.И. Зильберман; под ред. А.Д. Романова. М.: Энергия, 1973. — 105 с.
2.Олейник П.П., Вотякова О.Н. Особенности календарного планирования при реконструкции линий электропередачи // Научное обозрение. — 2014. — № 11. — С. 339—341.
3.Фрейдина Е.В. Исследование систем управления: учеб. пособие по специальности «Менеджмент организации» / Е.В. Фрейдина; под ред. Ю.В. Гусева. 5-е изд., стер. М.: Издательство «Омега-Л», 2013. — 368 с.
дипломов
Оставить комментарий
