УПРАВЛЕНИЕ ИЗМЕНЕНИЯМИ ПРОЕКТНЫХ РЕШЕНИЙ В ХОДЕ СТРОИТЕЛЬСТВА ОБЪЕКТОВ КАПИТАЛЬНОГО СТРОИТЕЛЬСТВА
MANAGEMENT OF DESIGN CHANGES DURING THE CONSTRUCTION OF CAPITAL CONSTRUCTION PROJECTS
Lisitsyn Mikhail Viktorovich
Student, Department of Construction, Sakhalin State University
Russia, Yuzhno-Sakhalinsk
Glazkova Ekaterina Vasilyevna
Student, Department of Construction, Sakhalin State University
Russia, Yuzhno-Sakhalinsk
Movsisyan Alen Marzpetovich
Student, Department of Construction, Sakhalin State University
Russia, Yuzhno-Sakhalinsk
Kopystko Mikhail Sergeevich
Student, Department of Construction, Sakhalin State University
Russia, Yuzhno-Sakhalinsk
АННОТАЦИЯ
Рассмотрена проблема неформализованного внесения изменений в проектные решения в ходе строительства, приводящего к задержкам работ и замечаниям при приёмке. Предложена классификация изменений по маршруту согласования с учётом требований Градостроительного кодекса РФ и регламент управления изменениями для технического заказчика, включающий единый реестр изменений и нормированные сроки рассмотрения.
ABSTRACT
The problem of informal changes to design solutions during construction, leading to work delays and comments during acceptance, is considered. A classification of changes by approval route taking into account the requirements of the Urban Planning Code of the Russian Federation and a change management procedure for the technical customer, including a single register of changes and standardized review periods, are proposed.
Ключевые слова: управление изменениями; проектная документация; рабочая документация; авторский надзор; экспертное сопровождение; технический заказчик.
Keywords: change management; design documentation; working documentation; designer supervision; expert support; technical customer.
В ходе строительства практически на каждом объекте возникает необходимость изменить проектные решения: выявляются неучтённые коммуникации, поставщик предлагает замену материала, уточняются отметки и узлы. Если изменения согласуются в переписке или «по месту», последствия проявляются позже: рабочая документация расходится с фактическим исполнением, исполнительная документация не принимается, а при бюджетном финансировании возникает вопрос о правомерности изменения сметы. Градостроительный кодекс РФ прямо запрещает отклонение параметров объекта от проектной документации без внесения в неё изменений в установленном порядке [1]. Цель работы — предложить классификацию изменений и регламент их обработки для технического заказчика.
Ключевой критерий классификации — какие документы затрагивает изменение. Если изменения проектной документации одновременно отвечают условиям ч. 3.8 ст. 49 ГрК РФ (не затрагивают несущие конструкции, не нарушают требования технических регламентов, соответствуют заданию на проектирование и результатам изысканий, а для бюджетных объектов не увеличивают сметную стоимость), повторная экспертиза не проводится, а их соответствие подтверждается в порядке ч. 3.9, в том числе в рамках экспертного сопровождения [1]. В противном случае необходима повторная экспертиза [2]. Изменения только рабочей документации оформляются проектировщиком в рамках авторского надзора [3] с присвоением номера изменения по ГОСТ Р 21.101 – 2020 [4]. Предлагаемый порядок обработки изменений показан на рисунке 1.

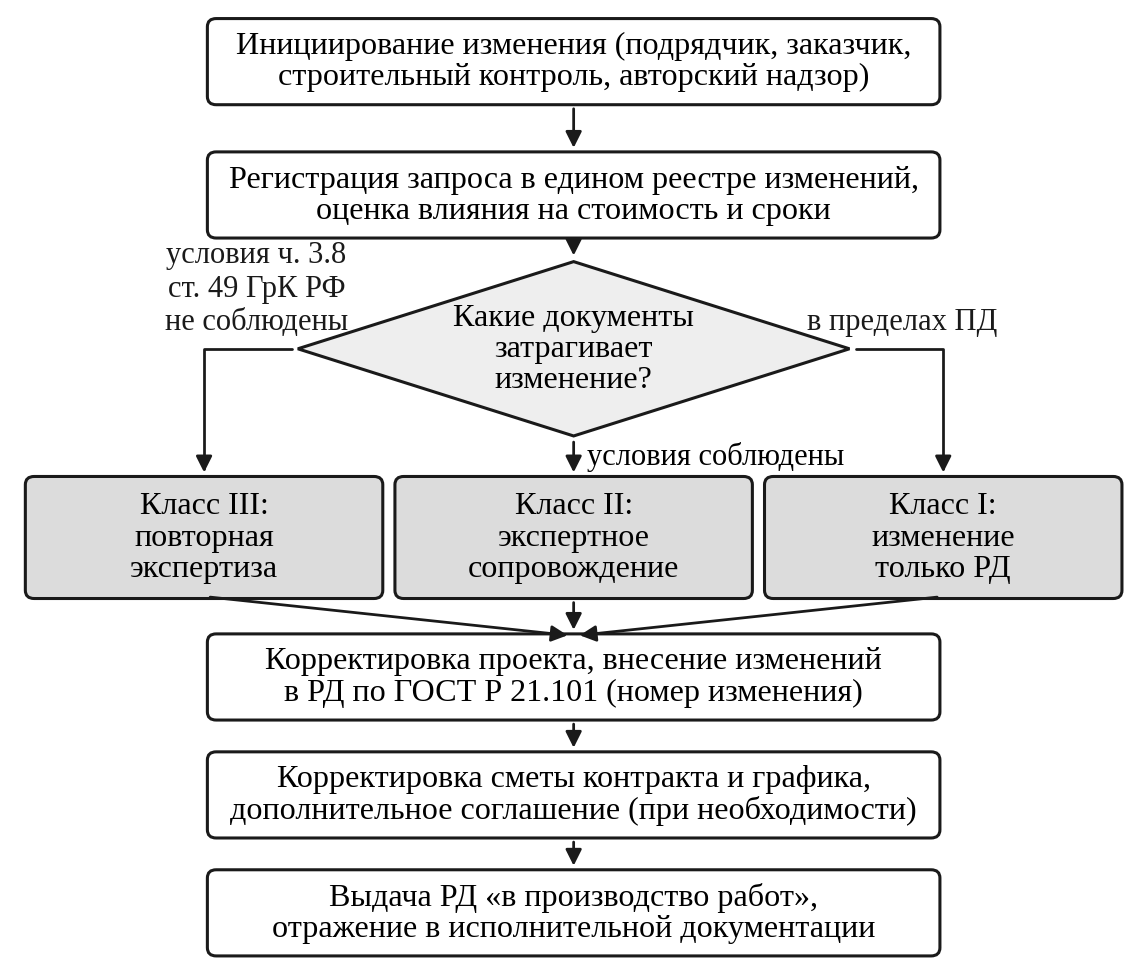

Рисунок 1. Регламент управления изменениями проектных решений
Таблица 1.
Классы изменений и маршруты согласования
|
Класс |
Примеры |
Маршрут и рекомендуемый срок |
|---|---|---|
|
I |
Уточнение узлов, замена материала на аналог с теми же характеристиками |
Авторский надзор, заказчик; до 5 рабочих дней |
|
II |
Изменение трассы сети, конструкции колодцев без роста сметы |
Проектировщик, экспертное сопровождение; по договору |
|
III |
Изменение несущих конструкций, рост сметной стоимости |
Корректировка ПД, повторная экспертиза |
Центральным элементом регламента является единый реестр изменений, в котором каждое изменение получает номер, инициатора, класс, оценку влияния на стоимость и сроки и статус. Реестр позволяет рассчитывать показатели управления: число изменений на объект, среднюю продолжительность рассмотрения по классам и суммарную стоимость изменений. Изменения, влияющие на цену и сроки, отражаются в смете контракта и дополнительном соглашении с соблюдением ограничений Федерального закона № 44-ФЗ [5]. Выдача изменённой рабочей документации «в производство работ» замыкает цикл и служит основанием для исполнительной документации.
Таким образом, классификация изменений по затрагиваемым документам определяет маршрут согласования и позволяет заранее планировать его сроки. Регламент с единым реестром переводит изменения из переписки в управляемый процесс и снижает риск расхождения фактического исполнения с документацией.
Список литературы:
- Градостроительный кодекс Российской Федерации: федер. закон от 29.12.2004 № 190-ФЗ.
- О порядке организации и проведения государственной экспертизы проектной документации и результатов инженерных изысканий: постановление Правительства РФ от 05.03.2007 № 145.
- СП 246.1325800.2023. Положение об авторском надзоре при строительстве, реконструкции и капитальном ремонте объектов капитального строительства: утв. приказом Минстроя России от 09.01.2024 № 5/пр.
- ГОСТ Р 21.101–2020. Система проектной документации для строительства. Основные требования к проектной и рабочей документации. – М.: Стандартинформ, 2020.
- О контрактной системе в сфере закупок товаров, работ, услуг для обеспечения государственных и муниципальных нужд: федер. закон от 05.04.2013 № 44-ФЗ.
