Калиева Д.С. ПРОИЗВОДСТВО СТРОИТЕЛЬНО-МОНТАЖНЫХ РАБОТ ПО ДЕТСКОМУ САДУ В С.П.УГУТ В ЗИМНЕЕ ВРЕМЯ // Студенческий: электрон. научн. журн. 2021. № 36(164). URL: https://sibac.info/journal/student/164/228993 (дата обращения: 11.05.2024).

ПРОИЗВОДСТВО СТРОИТЕЛЬНО-МОНТАЖНЫХ РАБОТ ПО ДЕТСКОМУ САДУ В С.П.УГУТ В ЗИМНЕЕ ВРЕМЯ

Калиева Диана Сериккановна

студент 3 курса, Факультет Институт сервиса и отраслевого управления, Тюменский Индустриальный Университет,

РФ, г. Тюмень

Новоселова Оксана Евгеньевна

научный руководитель,

канд. экон. наук, доц. кафедры управления строительством и ЖКХ, Институт сервиса и отраслевого управления,

РФ, г. Тюмень

CONSTRUCTION AND INSTALLATION WORKS FOR A KINDERGARTEN IN THE VILLAGE OF UGUT IN WINTER



Diana Kalieva

Student 3 term, Faculty of Institute of Service and Industry Management, Tyumen Industrial University,

Russia, Tyumen

Oksana Novoselova

Scientific adviser, Candidate of Economic Sciences, Associate Professor, Department management of construction and housing and communal services, Institute of Service and Sectoral Management,

Russia, Tyumen



АННОТАЦИЯ

В статье автор рассматривает вопрос о производстве строительно-монтажных работ по детскому саду в с.п. Угут в зимнее время.

ABSTRACT

In the article, the author examines the issue of construction and installation work for a kindergarten in the village of Ugut in winter.



Ключевые слова: детский сад, с.п. Угут, производство строительно-монтажных работ в зимнее время.

Keywords: kindergarten, Ugut village, construction and installation work in winter.



Так как район строительства детского сада Тюменская область, Ханты-Мансийский автономный округ, с.п. Угут, а зима в данном районе суровая и достаточно продолжительная, снег лежит 180-200 дней, толщина снежного покрова в марте достигает 50-60 см.

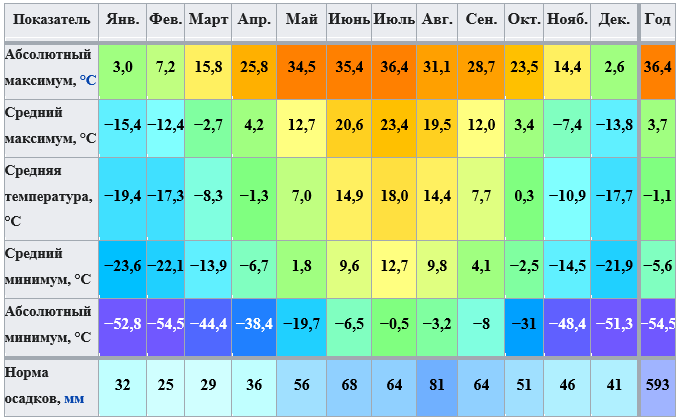

Таблица 1

Климат Угута



Полное оттаивание грунта происходит в конце мая. В связи с эти автор решил в статье описать производство строительно-монтажных работ по детскому саду в зимнее время года.

При производстве работ необходимо руководствоваться требованиями: СНиП 12-03-2001; СП 45.13330.2017; СП 70.13330.2012; ГОСТ 23118-99; СП 71.13330.2017; СП 72.13330.2016.

Производство работ в зимнее время должно осуществляться на основе проекта производства работ при соблюдении требований действующих строительных норм.

Земляные работы в зимних условиях следует производить по специальному ППР и обосновывать технико-экономическим расчетом.

Грунты, подлежащие разработке в зимнее время, следует предохранять от промерзания с использованием местных теплоизоляционных материалов (опилок, хвои), в комплексе с укладкой снега на предохраняемую поверхность. При необходимости разработки мерзлого грунта его следует рыхлить механическими рыхлителями. Без предварительного рыхления допускается разработка мерзлого грунта слоем до 0,25 м экскаватором с ковшом емкостью 0,5 - 0,65м3 и 0,4м3. При небольших объемах работ и экономической целесообразности возможно применять предварительное оттаивание грунта.

Забивку свай производить в лидерные скважины ∅300 мм и глубиной до подошвы мерзлого слоя.

Бетонирование производить по захваткам при положительной температуре бетона в утепленной опалубке с использованием тепляков, электро- или паропрогрева.

Необходимо, чтобы прочность бетона до момента замерзания была не ниже 50% проектной в 28-суточном возрасте. Допускается применение противоморозных добавок при приготовлении бетонной смеси для устройства монолитных ростверков. Не допускать образования в опалубке и на бетонной подготовке наледи и снега. Марки бетонов и растворов на монтаже в зимних условиях должны быть повышены на одну ступень от летних марок. Использование замерзшего бетона (раствора), а затем отогретого не допускается.

При выполнении в зимних условиях работ по устройству монолитных бетонных и железобетонных конструкций с модулем поверхности Мп 5, при предварительном электроразогреве бетонной смеси и конструкций с Мп до 12, следует применять метод термоса. При Мп 10 целесообразно использовать искусственный прогрев бетона в конструкциях или применять бетон с противоморозными добавками (при бетонировании неармированных или армированных конструктивной арматурой конструкций).

Работы по устройству гидроизоляции при отрицательных температурах должны производиться только в тепляках, при температуре воздуха не ниже +5°С(в тепляке).

Поверхности перед нанесением битумной мастики должны быть очищены от снега и наледи и прогреты. Температура битумной мастики должна быть не менее 180°С.

Электросварку стальных конструкций, закладных частей и соединительных элементов производить с учетом требований к монтажу строительных конструкций, предназначенных для эксплуатации в условиях низких температур.

Лица, отвечающие за производство работ в зимнее время, в обязательном порядке должны быть ознакомлены с перечисленными документами СНиП.

Кирпичную кладку стен этажей выполнять с противоморозными добавками, обеспечивающих набор прочности раствора при отрицательной температуре наружного воздуха.

При возведении в зимних условиях необходимо следить за тем, чтобы несущая способность кладки, при любой стадии готовности здания была не ниже величин, действующих на нее нагрузки.

Интенсивное твердение растворов с противоморозными добавками, происходит при минимальной температуре наружного воздуха:

- для поташа до -30 °С

- для нитрата натрия до -15°С.

При использовании в качестве противоморозной добавки поташа, который является сильным ускорителем схватывания, должны обеспечиваться условия сохранения рабочей подвижности раствора в течении 1.5 - 2.0 часов. В случае преждевременного загустения растворов с добавкой поташа рекомендуется производить иx повторное перемешивание на месте работы.

Для обеспечения требуемой несущей способности конструкции здания как в процессе его возведения, так и в процессе его эксплуатации, должен осуществляться систематический контроль качества материалов и выполнения работ.

Контроль прочности кирпича должен производиться независимо от данных заводских паспортов. Испытанию в соответствии с требованием ГОСТ 530-95 должны подвергаться образцы каждой новой партии кирпича, поступающей на стройплощадку.

Наружные и внутренние стены должны возводиться одновременно с тщательной перевязкой кладки в местах пересечения стен. Разрывы в кладке следует выполнять "убегом" не более 1м по высоте. Оставлять в стенаx горизонтальные борозды и штрабы не допускается.

Панели перекрытий должны монтироваться немедленно после возведения стен очередного этажа с установкой всех анкеров и связей, предусмотренных проектом.

Укладку панелей производить на растворе той же марки, что и кладку кирпичных стен.

Заливку швов между панелями производить цементным раствором марки 100 с добавками, обеспечивающими приобретение раствором не менее 25% прочности до его замерзания.

Перед приближением весеннего оттаивания раствора конструкции здания на период оттаивания и начального твердения раствора должны быть освобождены от излишних нагрузок: снега, льда, мусора, строительных материалов, а помещения закрыты от доступа в ниx посторонних лиц. В этот период состояние конструкций должно фиксироваться, а затем постоянно через 1-2 суток проверяться до набора проектной прочности раствором кладки. При выявлении процесса развития трещин или отклонения стен от вертикали должны приниматься срочные меры по временному усилению конструкций. При сдаче здания в эксплуатацию документально (запись в журнале работ, паспорта на кирпич и раствор, результаты лабораторных испытаний), должно быть подтверждено применение марок кирпича и раствора, требуемых настоящим проектом для разных температурных условий возведения кладки.

Устройство полов вести при положительных температурах.

Выполнение внутренних отделочных работ допускается в помещениях с температурой воздуха не ниже + 10 градусов С при относительной влажности не выше 70% С. Эта температура должна поддерживаться круглосуточно в течение двух суток до начала и 12 суток после окончания отделочных работ. Температура штукатурного раствора должна быть во время его нанесения не ниже + 8 град. С. Чтобы поддерживать такую температуру, обычно используют постоянно действующую систему отопления, а для просушки отдельных мест и помещений – паровые, электрические или огневые калориферы. Применять открытые жаровни и печи-времянки запрещается.

При внутренних малярных работах с применением синтетических материалов тщательно проветривают помещения. В общественных и промышленных зданиях при производстве этих видов работ должна действовать постоянная система вентиляции. В случае необходимости пользуются временной дополнительной системой вентиляции.

Водные и масляные составы (грунтовки, шпатлевки и колеры) приготавливают в утеплённом и отапливаемом помещении; при этом водные составы готовят на подогретой воде, а масляные – подогревают в сосудах с двойными стенками, пространство между которыми заполнено водой.

Синтетические пленочные имеют повышенную хрупкость при низких температурах, поэтому зимой с ними следует обращаться особенно аккуратно. При транспортировании, хранении и производстве работ их предохраняют от сильных ударов, перегибов и других механических воздействий.

При прокладке в зимних условиях наружных систем сварочные работы должны выполняться на специально оборудованных площадках или в защитных будках, палатках и тепляках. В процессе проектирования сварочных работ в зимнее время следует учитывать ухудшения при отрицательных температурах свойств стали и сварных соединений, а также затруднения, возникающие при сварке на морозе.

Во всех случаях сварка без подогрева допускается при температурах на 10 ºС ниже указанных, но с соблюдением следующих условий:

- ручная сварка должна выполняться электродами типа Э-42 марок УОНИ-13/45, УП-2/45, СМ-11;

- режимы сварки должны повышаться на 4…5 % против обычных на каждые 10º

Заключение: к производству строительно-монтажных работ в зимнее время нужно подходить подготовленным, так как много нюансов при монтаже необходимо учесть, чтобы процессе строительства не было нарушений и отклонений.



Список литературы:

  1. СНиП 12-03-2001 [сайт]. - URL: http://www.consultant.ru(дата обращения: 03.11.2021). ‒ Текст: электронный;
  2. СП 45.13330.2017 [сайт]. - URL: http://www.consultant.ru(дата обращения: 03.11.2021). ‒ Текст: электронный;
  3. СП 70.13330.2012 [сайт]. - URL: http://www.consultant.ru(дата обращения: 03.11.2021). ‒ Текст: электронный;
  4. ГОСТ 23118-99[сайт]. - URL: http://www.consultant.ru(дата обращения: 03.11.2021). ‒ Текст: электронный;
  5. СП 71.13330.2017 [сайт]. - URL: http://www.consultant.ru(дата обращения: 03.11.2021). ‒ Текст: электронный;
  6. СП 72.13330.2016 [сайт]. - URL: http://www.consultant.ru(дата обращения: 03.11.2021). ‒ Текст: электронный;
  7. Свободная энциклопедия Википедия [сайт]. - URL: https://ru.wikipedia.org (дата обращения: 03.11.2021). ‒ Текст: электронный.
